2026 年 1 月 21 日,利辛县天羽网络科技有限公司承建的利辛县老乡鸡养殖基地厂区视频监控全覆盖工程及中心机房标准化整理同步完工、一次性调试验收并交付基地使用。本期工程在原有"点位偏少+机房杂乱+室外盲区多"的基础上,对养殖基地大门、消毒通道、饲料仓储、孵化车间、育雏舍、青年鸡舍、产蛋鸡舍、淘汰鸡舍、粪污处理区、办公区、周界出入口等关键点位进行系统性补点扩容,统一接入基地监控中心与总部远程监管平台;同时对中心机房原有"线缆缠绕+设备散落+无理线"的现状做"上走线下走线+强弱电分槽+贴标编号+UPS 备份"的标准化整改,全方位为养殖基地生物安全、生产安全、食品安全保驾护航。

一、项目背景
老乡鸡是华东地区知名的全产业链禽蛋品牌,养殖基地作为"从农场到餐桌"全链条的第一环节,对生物安全、生产安全、食品安全的要求远高于一般工业厂区:养殖区一旦发生疫病、鼠害、偷盗、陌生人/物误入,不仅会带来巨大的经济损失,更可能影响下游门店的食材供应与品牌信誉。基地原有监控系统点位偏少、鸡舍内部覆盖不全、室外盲区多,中心机房长期处于"设备乱放、跳线缠绕、故障定位慢"的现状,已难以满足总部远程监管、县域畜牧主管部门监管、消费者溯源查询等更高要求。本次利辛天羽结合养殖基地功能分区、生产流程、生物安全等级,制定了"前端补点+全段覆盖+机房标准化+平台对接"的一体化方案,确保总部能"一屏看清全基地"、现场能"随时调阅可回溯"、监管能"全程对接可预警"。

二、监控覆盖点位与设备选型
结合养殖基地功能分区与生物安全防控特点,本次工程重点覆盖 9 大区域、合计 80+ 路高清点位:
1. 基地大门与人员消毒通道:大门出入口人脸识别枪机+车牌识别+访客登记+消毒通道双向摄像机+紧急报警按钮+鞋底消毒池特写;
2. 物资消毒与更衣区:物资熏蒸消毒间+人员更衣沐浴间双向摄像机+紫外消毒灯运行状态监测;
3. 饲料仓储与配料区:原料库+成品库+配料间+称量区+料塔周界全覆盖,支持粉尘环境镜头定期擦拭;
4. 孵化车间:入孵间+出雏间+照蛋间+雌雄鉴别间+免疫接种间,每间 2 路(主作业面+辅作业面),彩色半球+广角+拾音器;
5. 育雏舍与青年鸡舍:每栋鸡舍 4-6 路(鸡舍两端+中部+料线+水线),红外低照度摄像机+夜视,异常离群预警;
6. 产蛋鸡舍:每栋鸡舍 6-8 路(自动集蛋线+中央料线+乳头饮水线+光照系统+鸡舍两端),彩色高清枪机+广角+拾音;
7. 淘汰鸡舍与无害化处理区:周转筐清洗间+淘汰鸡收集间+无害化处理设备全程覆盖,符合畜牧主管部门监管要求;
8. 粪污处理与环保区:粪污收集池+发酵罐+污水处理站+氧化塘+除臭设备,覆盖环保监控全过程;
9. 办公区与周界:办公楼出入口+会议室+财务室+员工宿舍+周界 8 路红外高清枪机+电子围栏声光警戒。

三、中心机房标准化整理内容
在监控覆盖升级的同时,对中心机房进行了"由内而外"的标准化整改,主要内容:

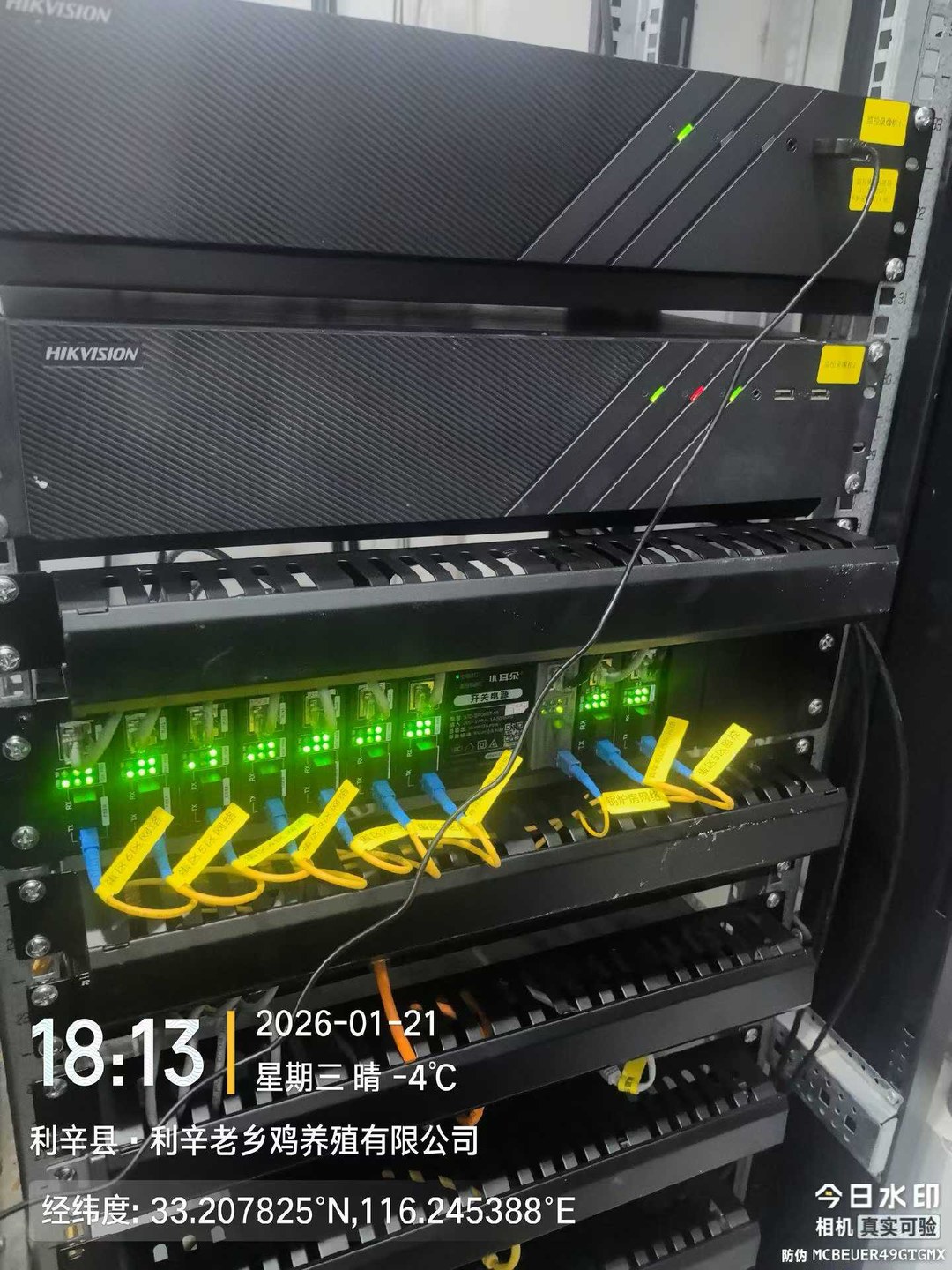

1. 设备上架:原有 4 路硬盘录像机、PoE 交换机、光纤收发器、UPS 电源全部按"上层网络+中层存储+下层供电+尾部理线"分区上架至标准 42U 海康威视标准机柜;
2. 上走线下走线:电源线沿机柜顶部走线槽走线,所有网线、跳线、光纤沿机柜底部理线架走线,强电与弱电严格分层、分槽、分开敷设;
3. 强弱电分槽:电源线槽与信号线槽分列机柜两侧,间距≥30cm,从根本上避免电磁干扰与信号串扰;
4. 贴标编号:每一根跳线、每一台设备、每一个端口均贴防水标签 + 唯一编号(如"NVR1-7 号端口""POE 交换机 8 号口-鸡舍 3"),并配《中心机房设备台账》《网络拓扑图》《配线表》三本电子档案;
5. 散热与接地:机柜加装散热风扇模块 + 接地保护,整柜统一接入基地保护接地,确保设备长期稳定运行;
6. UPS 与备份:机柜内置 UPS 不间断电源一块,关键设备(核心交换机、NVR、路由器)全部接入 UPS,遭遇突发停电也可继续运行≥30 分钟,确保数据不丢失;
7. 配套整理:机房内配线整理、墙面与地面清洁、防鼠防潮处理、温湿度监测一并完成,达到"现场如车间、运维如仓库"的规范水准。
四、前后端核心设备
1. 前端摄像机:海康威视全系列彩色半球/筒机/枪机/球机,200 万像素起步,鸡舍、料塔、粪污区等粉尘大、温差大、湿度大的工位 400 万像素+IP67 防护+红外/白光双补光+IK10 防暴+镜头定期擦拭计划;
2. 网络设备:PoE 千兆交换机多台 + 核心万兆光网络交换机 + VLAN 划分子网(监控专网、办公专网、生产专网);
3. 中心存储:海康威视 NVR 16/32 路硬盘录像机多台 + 企业级硬盘 8T×N,按 RAID5 镜像保护 + 事件录像长期保留策略,所有点位录像保存时间≥90 天;

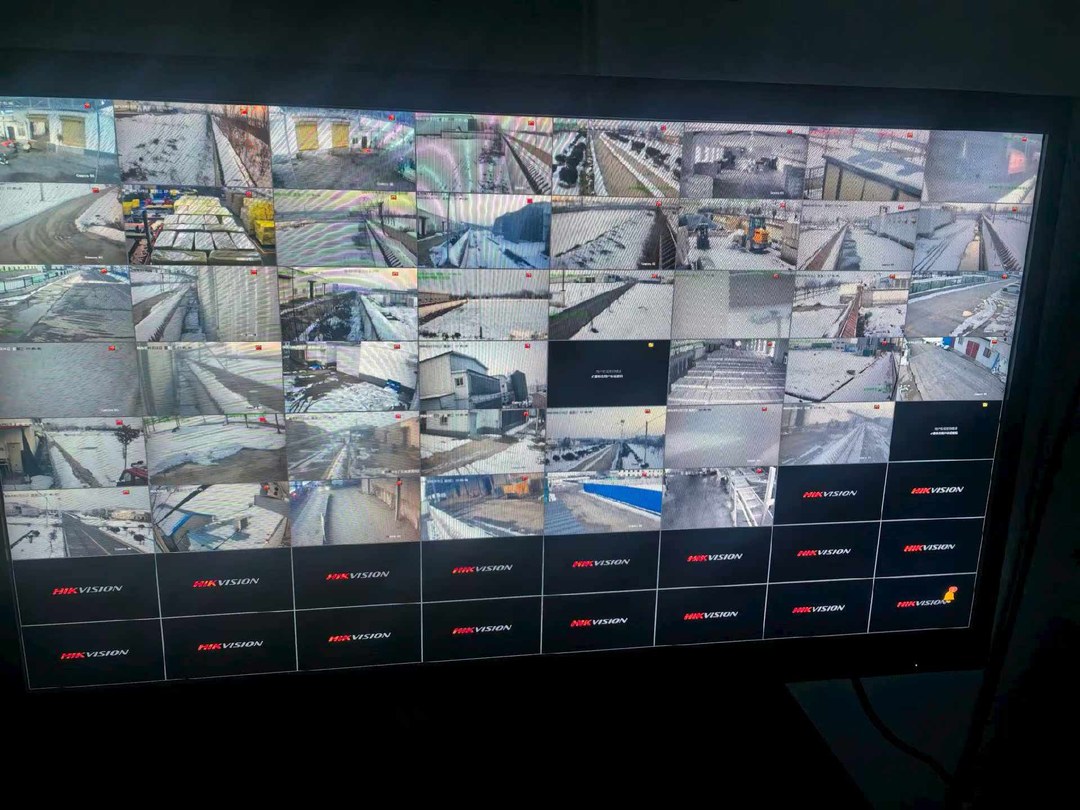

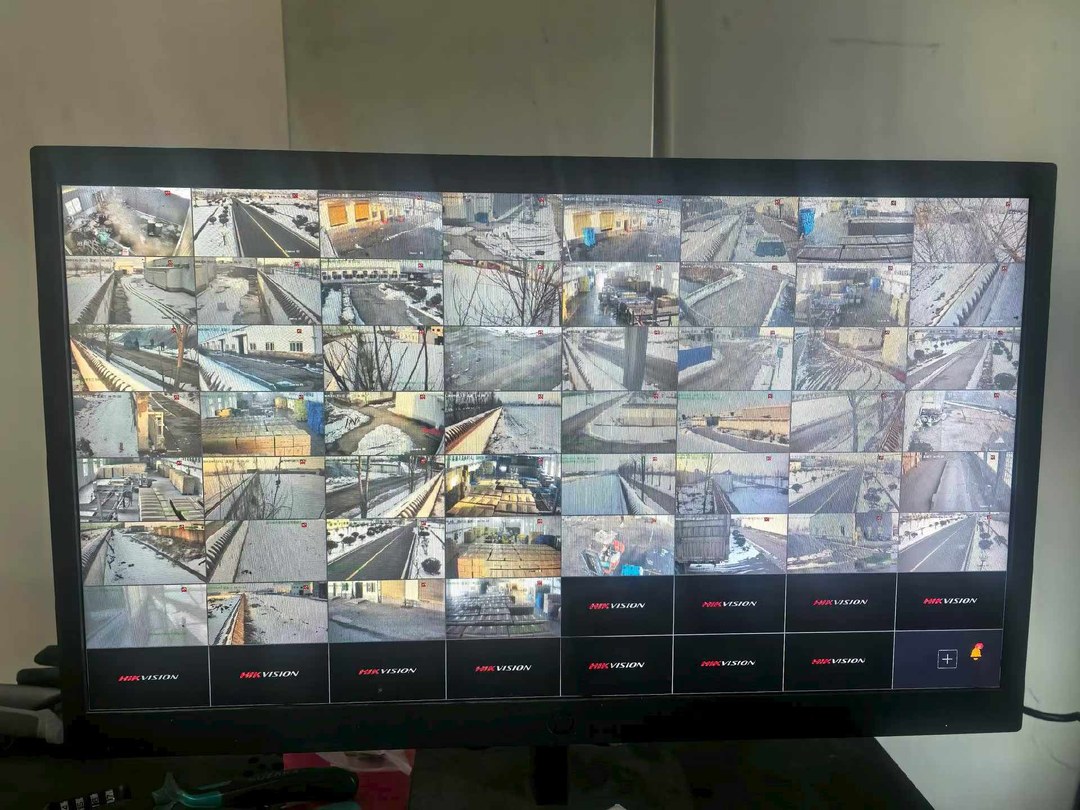

4. 拼接值班系统:监控中心双台大屏展示(值班员可一屏盯防全基地),统一显示 80+ 路实时画面,支持多画面分割/全屏切换/轮巡/字符叠加(每路叠加位置名+日期时间);
5. 对接平台:与老乡鸡总部远程监管平台、县畜牧水产服务中心监管平台、市监管中心雪亮工程平台统一对接,事件告警、远程调阅、平台录像、消费者溯源查询全流程贯通。
五、施工与调试要点
1. 防粉尘布点:鸡舍、料塔、粪污区等粉尘大、温差大、湿度大的工位,摄像机选型与安装位置特别针对环境特点,镜头加装防尘护罩+定期擦拭计划;
2. 综合布线规范:基地各功能区汇聚交换机+机房核心万兆光网络交换机,全部按"主干光纤+水平超五类/六类"分层布线,桥架+镀锌钢管敷设,强弱电分槽贴标;
3. 防雷接地:室外立杆/周界点位加装防雷模块+接地电阻≤4Ω,弱电间与机柜统一接地排,规避雷击与静电风险;
4. 生物安全优先:施工人员入场前严格消毒更衣、工具入场前严格擦拭消毒,避免将外部病原体带入基地;
5. 机房整改:现有设备全部下电后按规划上架,全程施工对基地办公生产零干扰;整改结束立即通电联调;
6. 系统联调:与老乡鸡总部远程监管平台、县畜牧水产服务中心监管平台、雪亮工程平台逐一对接,事件告警、远程调阅、平台录像全流程贯通;
7. 培训与制度上墙:对基地保安、防疫、生产、后勤、主管开展分层次系统操作、应急处置、值机巡检培训,配合基地完成《养殖基地安全巡查制度》《生物安全应急预案》两块制度牌上墙。
六、交付成果与服务承诺
整套"监控全覆盖+机房标准化"工程投入使用后,老乡鸡养殖基地彻底告别"点位偏少+盲区多+机房杂乱"的历史:总部可远程调阅、回放、倒查全基地每一处细节;现场保安可一屏掌握 80+ 路动态;县畜牧水产服务中心可远程抽查、监管、溯源;消费者可通过公开渠道查询养殖全过程。中心机房从"杂乱堆叠"变为"整齐划一",日常运维效率与设备稳定性显著提升,"现场如车间、运维如仓库"。利辛天羽将继续为全县养殖企业、种植基地、食品加工厂、冷链物流、农贸批发市场、党政机关、企事业单位、园区、社区提供视频监控全覆盖、机房标准化整理、生物安全监控、智慧农业平台对接、门禁/广播/巡更/网络/电话一站式弱电智能化系统集成服务,"产品主流+施工规范+售后及时+本地响应",为利辛县"食品安全+生物安全+智慧农业"持续贡献本地力量。
Copyright © 利辛县天羽网络科技有限公司 版权所有 | 客户端下载:tyd.lxtywl.com/download.html 免责声明 皖ICP备2023013066号
